Tisdag 8 september 2026 · Organisation, möten och intressenter
Dagen i sammandrag, byggd på inspelningen från salen, tavelfotona och gruppernas inskick. Fördjupning i kapitel 3 och kapitel 5. Tidigare dagar: Dag 1, Dag 2, Dag 3. Veckans mönster: Veckans återkoppling – vecka 36.
Halvtid. Dagen öppnade med en fråga: vi har gjort halva kursen, vad har ni lärt er? Svaren handlade om att se det man redan gör: att sätta SMART-mål på sitt eget liv, att upptäcka att man planerar omedvetet. Det är poängen med modellerna: de intellektualiserar något människor gjort i hundratusen år, så att det går att granska, förbättra och lära ut. Och förra veckans diskussion om riskvärdet 16 återkom som bevis: ni ifrågasatte redan modellen, och det är exakt rätt, en modell är en förenkling av verkligheten, aldrig verkligheten själv.

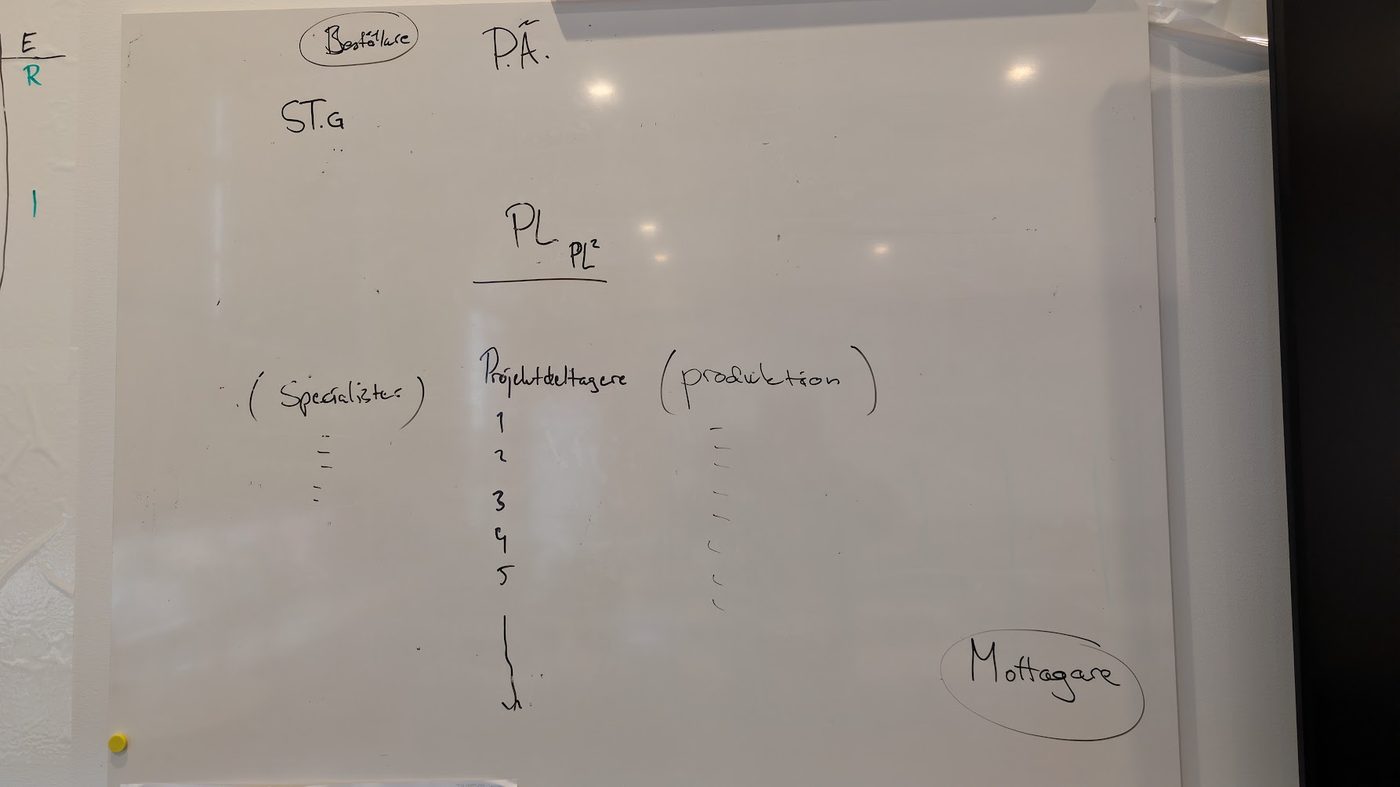

Organisationen. Projektorganisationen byggdes upp på tavlan: beställare, projektägare, styrgrupp, projektledare (ibland med en vice eller biträdande), specialister vid sidan, projektdeltagare och produktion under, och mottagaren, den som ska ta emot resultatet, inringad för sig. Skillnaden mellan projektägare och projektledare: ägaren har pengarna och beslutar, ledaren driver. Styrgruppens uppdrag sammanfattades med en verklig replik från ett pågående projekt: "vi är en styrgrupp, vi måste ju styra någonting", den ska fatta beslut, inte bara lyssna. BAS-P och BAS-U nämndes med byggherrens lagstadgade arbetsmiljöansvar. Referensgruppen fick två exempel: en boendegrupp vid en stor badrumsrenovering, och skolans egen ledningsgrupp som möts nästa vecka, med kursens innehåll som en punkt på agendan.
Sedan strukturerna: hierarkin med sina stuprör där information fastnar på vägen upp och ner, matrisorganisationen där specialister som juridik, hållbarhet och arbetsmiljö skär tvärs genom projekten och flyttar kunskap mellan dem, och de autonoma teamen. Chefsspannet: runt tjugo personer är gränsen för vad en ledare hinner leda, det vet både militären och regeringen. Och skillnaden mellan grupp och team: en grupp är personer som råkar vara på samma plats, ett team har ett gemensamt mål.
Kompetens, förmåga, resurs. Tre ord som låter lika men inte är det: hur många rörläggare som helst bygger ingen gipsvägg. En resurs är inte en förmåga, och en tidplan som bara räknar huvuden räknar fel.

Mötena. En brainstorm fyllde tavlan: personalmöten, APT, uppstartsmöte, säkerhetsmöte, HR-möten, tekniska möten, skiftmöten, fjärrmöten, spontana möten, AW, familjemöten och till och med spirituella möten. Sedan ringades projektets kärna in: avstämningsmöte, planeringsmöte, informationsmöte, arbetsmöte, och den viktigaste sorten, beslutsmötet. Byggmötet är reglerat: standardavtalen och AMA anger dagordningens rubriker, och protokollet från ett byggmöte har juridisk vikt. Startmötet är en grind: entreprenaden börjar inte på riktigt förrän det är hållet. Och ombudsfrågan: den som sitter i ett möte och fattar beslut måste ha behörighet att göra det, annars är beslutet inget värt.
Vad kostar ett dåligt möte? En samgranskning med femton konsulter kostar i storleksordningen 160 000 kronor för en dag. Att kalla en specialist som får sitta av en halvdag i väntan på sina tio minuter är nästan hånfullt, mot personen och mot beställarens pengar. Verktygen finns: agenda i förväg, rätt personer, lagom längd, stående möten för avstämningar, och gårdagens redovisning i klunga framme vid tavlorna som exempel på hur mycket bättre samtalet blir när alla står nära och ser samma sak.
Ritningen som språk. Linjetyperna är ett eget alfabet: heldragen linje är synlig kant, streckad är dold, punktstreckad har sina betydelser. En av er tog ett exempel från sin egen vardag med en kantsten på en situationsplan, och det blev en improviserad lektion i ritningsläsning: den som inte kan språket ser en bild, den som kan det ser instruktioner. Dålig kommunikation i byggprojekt kostar branschen miljardbelopp varje år enligt forskningen som nämndes.
Intressenterna, på riktigt. Förra veckans intressentkors fick sitt verkliga fall: ombyggnaden av ett kulturmärkt hus där intressentlistan rymde antikvarie, länsstyrelse, kommun, grannar, allmänhet, mäklare och bank. Och lektionen som lyfter analysen över matrisen: intressenter går att flytta. En ställningsbyggare som fick en halvtimmes rundvandring och såg helheten i projektet blev en ambassadör i stället för en leverantör. En familjedag på bygget där en byggnadsarbetares mamma fick se sin sons arbete gjorde samma sak. Intressentanalys är inte att placera folk i rutor, det är att aktivt arbeta med deras intresse.
Verktygsdemonstrationen. Hela kursens arbetsloop visades live inför uppgiften: spela in med mobilen, transkribera (Klang.ai rekommenderades för svenska, gratiskonto räcker, spela in i pass om max tjugo minuter så filerna inte blir för stora), och låt sedan en AI strukturera transkriptionen till protokoll med frågorna vem, vad, när. Gårdagens kurssammanfattning på webben visades som bevis: den är byggd exakt så.
Grupparbete kl. 13.00–14.00 utan handledning, genomgång 14.15. Fallet flyttar in i genomförandet: det är onsdag den 14 oktober, rivningen är halvvägs, och fem saker landar på projektledarens bord samma morgon. Prioritera, besluta och rapportera. Två frivilliga utmaningsnivåer: protokollför ert eget möte, eller kör mötet i roller som beställare och entreprenör.
Genomförd i salen 8/9.
Uppgiften. Det är onsdag den 14 oktober, rivningen är halvvägs, och fem saker landar på projektledarens bord samma morgon: en ÄTA-anmälan om rötskadad råspont, en vädervarning, plåtskruvar på förskolans gård, en faktura på 40 procent när 25 procent är utfört, och ett hyresgästklagomål som gått via tekniska chefen. Grupperna prioriterade, beslutade och rapporterade, flera spelade in sina möten, och en grupp körde hela mötet i roller som beställare, arbetschef och platschef.
Vad inskicken visade. Fyra olika linjer i ÄTA-frågan, och alla är försvarbara: stoppa rivningen och invänta pris, fortsätta riva med väderskydd och begära pris parallellt, godkänna och forcera för att hinna före vädret, och den mest eleganta, som uppstod i rollspelsgruppens möte när entreprenörssidan och beställarsidan drog åt olika håll: dela taket, fortsätt riva den friska delen, stoppa den skadade tills priset finns. Att den lösningen kom ur ett rollspel är dagens viktigaste lärdom: motstående intressen i ett möte ger bättre beslut än enighet.
Prioriteringen: nästan alla satte förskolan först, och det är rätt, personskaderisk och en deadline före lunch går före allt annat. Fakturafrågan löstes moget över hela linjen: ingen betalade 40 procent för 25 procents arbete, och de bästa svaren använde orden kreditera, betalningsplan och garantiinnehåll. Flera veckomejl följde A4-modellen med vad som hänt, vad som kommer, problem och lösningar.
Och en läxa till oss alla. Fyra AI-stödda inskick innehöll fyra faktafel som en genomläsning hade fångat: fel datum, fel år, fel stadsdel, och i ett fall AI:ns egen instruktionstext kvar i dokumentet. Verktygen är utmärkta och används rätt i den här kursen, men den som skickar äger innehållet. Läs din text som mottagaren läser den, det är vad justering av ett protokoll betyder.
Genomgången. Inskicken gicks igenom live på skärmen, tillsammans med respons från kursledarens AI som under lunchen läst gruppernas AI-stödda texter, en AI som granskar en annan AI:s text, och den nivån är klassen nu på, på riktigt. Tolftedelsfelet förklarades tekniskt: en maskin hör bara ljud och gör text av det, en annan maskin sätter texten i sammanhang, och "första december" kan bli "en tolftedel" på vägen utan att någon av maskinerna vet om det. Därav regeln: den som skickar äger innehållet.
ÄTA fick sin teori: ändring, tillägg, avgående, det som parterna kommer överens om utöver kontraktet. Standardavtalen är på väg att göras om, och i nästa generation kan själva ordet ÄTA försvinna till förmån för "ändringar", men begreppet kommer leva i branschens mun i decennier. Två regler ur de allmänna bestämmelserna som avgör vem som betalar: entreprenören ska på plats förvissa sig om förutsättningarna, och entreprenören har rätt att räkna på det för honom billigaste alternativet. Den som beställer får det den frågar efter, därför måste beställaren ställa frågan rätt. Och en erfaren beställare budgeterar för det okända: på en ombyggnad av det här slaget läggs gärna tjugo procent ovanpå entreprenadsumman för det som upptäcks på vägen.
Ett inskick använde ordet garantiinnehåll, och ingen i gruppen kunde förklara det, vilket blev eftermiddagens ärligaste ögonblick och en lektion i två delar. Dels begreppet: det som avses är innehållet belopp, beställaren håller inne en andel av varje faktura, och de sista fem procenten av entreprenadsumman betalas inte förrän entreprenaden är besiktigad och godkänd, en ekonomisk grind och en slags försäkringspeng. Dels regeln: det som står i din leverans ska du kunna förklara, annars ska det inte stå där.
Rollspelsgruppens ljudfil diskuterades med gruppen: två läger, griniga byggnadsgubbar mot en beställarsida, och en teknisk chef som tog uppdraget på allvar. Bullerfrågans efterspel gav en verklig regel: i bostadsprojekt regleras störande arbeten ofta i kontraktet, inga störande arbeten före en viss tid, eller bilning bara på lunchtimmen i en kontorsfastighet. Platschefens "det är inte vårt ansvar" fick därmed sitt svar: det avgörs av vad avtalet säger, och det är en avtalsfråga, inte en åsiktsfråga.
En av er satte ord på något viktigt: man anpassar sitt tal när man vet att en AI lyssnar, man pausar, blir tydligare, pratar mot mikrofonen. Det stämmer, och det är i sig mötesträning. Och en sak att ta med sig: ni är den första klassen som får börja på den här nivån, spela in, transkribera, protokollföra med AI-stöd från dag ett. Jobbet har flyttat från att skriva till att granska, men ansvaret för innehållet har inte flyttat en millimeter.
Testduggan. Under eftermiddagen skrevs en testdugga i skarpt verktyg: dugga.com, inloggning med kod, ett tjugotal självrättande frågor plus tre textfrågor, ungefär en halv riktig tenta. Frågorna var blandade ur kursledarens frågebank, bara en del från just denna kurs, poängen var att se formen, inte att mäta kunskap. Inloggningen fungerade för klassen, och det var halva syftet med testet. Viktigt inför den riktiga duggan fredag den 18 september: då går ni in via Newtons system, inloggad med er Newton-adress, så att resultatet registreras rätt. Se till att inloggningen fungerar i god tid före fredagen. Betygslogiken förklarades också: de enkla frågorna är G-nivå och kräver 60 procent, textfrågorna är VG-nivå och kräver 60 procent, och utan G spelar VG-poängen ingen roll, den som har 100 procent på VG-frågorna men 59 på G-nivån får IG. Först G, sedan VG.
Övningsfrågor i Google Forms. Två övningsformulär med blandade projektfrågor från tidigare år finns nu på Learnpoint och läggs även på kurswebben. De ger inget facit och ingen respons, de är till för att se frågetyperna och nivån inför duggan. Använd dem.
Till veckan. Läs kapitel 4 och lyssna på dess podd, och börja gärna på kapitel 5 och kapitel 6 inför sista salveckan. Gör quizen och övningsformulären. Veckans tillämpningsuppgift: gör om din WBS till en tidplan, se uppgiftskortet, nu med fullständigt uppgiftsdokument. Frivillig, inskick under alias senast söndag 13 september kl. 15, genomgång måndag 14 september. Sista salveckan börjar på måndag, och den riktiga duggan skrivs fredag den 18 september.
Material
Slidepaketen från dagens pass. De läggs också på Learnpoint.
Sammanställd av kursledaren med hjälp av MatAIas ur dagens inspelning, tavelfoton och gruppernas inskick. Version 0.4, publicerad 8 september 2026.
