Måndag 7 september 2026 · Kapitel 4
Dagen i sammandrag, byggd på inspelningen från salen, tavelfotona och gruppernas redovisningar. Fördjupning i kapitel 4. Veckans mönster ur inlämningarna: Veckans återkoppling – vecka 36. Tidigare dagar: Dag 1, Dag 2.
Veckans återkoppling. 14 inskick under självstudieveckan, över förväntan. Mönstren gicks igenom: målen sitter, mätbarhet med tal och datum finns i nästan alla, och varför-testet fungerar som kontroll av syftet. WBS-posterna ska vara substantiv, leveranser, inte verb: inte "städa" utan "städning klar". Ett av inskicken, badrumsprojektet, höll yrkesnivå med delbesiktning av tätskikt och överlämning av våtrumsintyg som egna poster. Hundraprocentsregeln illustrerades med ett eget gammalt fel: en kalkyl utan WBS där kaffebryggaren för 3 000 kronor stod bredvid grundförstärkningen för 5 miljoner, två helt olika nivåer i samma lista. En WBS tvingar fram nivåerna.
Tätskiktsintyget blev exemplet på var kunskapen bor: bakom intyget ligger hundratals moment om lutningar, uppvik och material. Entreprenören som utför ska kunna dem. Förvaltarens WBS får stanna vid "våtrumsintyg, intygat med BankID", och det är inte okunskap, det är arbetsdelning.
Pluggkompisen, kursens AI-assistent på kurswebben, har fått ett granska-läge: ladda upp ditt eget arbete och få respons innan du skickar in. Kräver Google-inloggning, precis som formuläret, vilket förklarar varför några inskick inte gick fram i förra veckan. Mejlvägen fungerar alltid: skicka filen, inte en länk.
Kamratgranskning är frivillig och ordnas i så fall er emellan, men den vilar på en sanning värd att känna till: det bästa sättet att lära sig något är att försöka lära ut det till någon annan. Har du en partner eller ett lagom stort barn hemma, försök förklara vad en WBS är.
Kursen som projekt. Hela förmiddagens huvudnummer: kursen ni går byggdes upp som projekt på tavlan, med klassen som medplanerare. WBS: avtal, planering, material, genomförande, avslut. Frågan "hur långt är det här projektet?" fick tre svar som alla var rätt: tre veckor i salen, fem veckor med rättning och betyg, och en del av en utbildning på två och ett halvt år. Förstudien har tre källor: enkäten ni fyllde i dag ett, erfarenheten från tidigare kurser, och omvärlden. Förra riksdagsvalet fanns inte ChatGPT. Nu har alla den. En kurs som inte uppdateras mot omvärlden åldras.

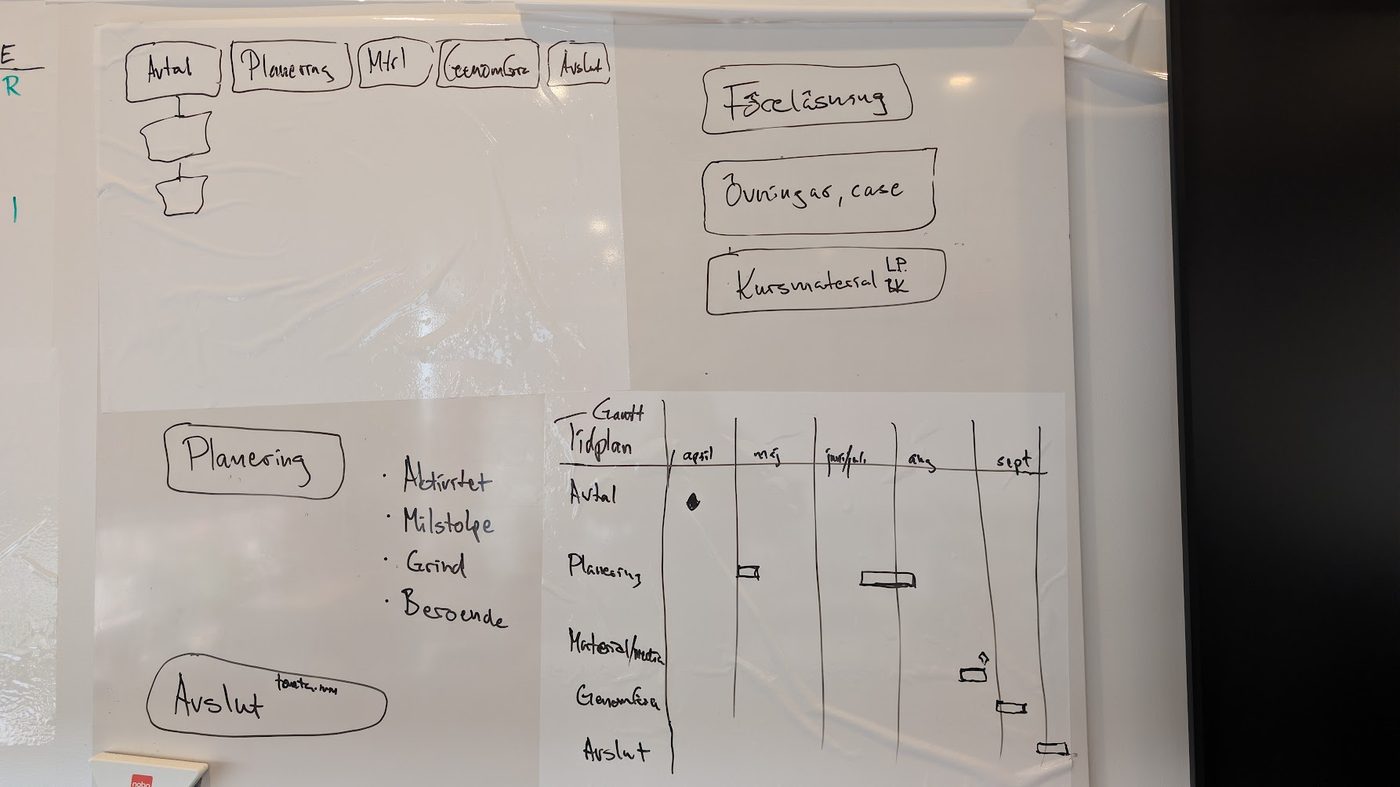

Ur WBS:en ritades ett Gantt-schema live: avtalet i april som punkt, inte stapel, planeringen i två omgångar under sommaren, materialet parallellt med planeringen, genomförandet från 31 augusti, och avslutet efter tentan med två veckors rättningstid enligt kontrakt. Begreppen: aktivitet (pågår), milstolpe (uppnått delmål), grind (beslut, ingen passage utan aktivt beslut), beroende (kan inte börja förrän något annat är klart eller halvklart). Betong som torkar i 28 dygn är ett beroende som ingen resurs i världen kan korta.
Parallella arbeten kräver två saker: plats och olika resurser. Även världens två bästa hantverkare som kan allt kan inte göra allt samtidigt, för de är två. Kursens resursanalys landade i samma insikt: en lärare, alltså går allt linjärt. Och på frågan "är tid en resurs?" kom ett svar värt att spara: kalendertiden är en förutsättning, men tid som mått på arbete, åtta timmar mattläggning, det är resursen, för det är personen som utför arbetet.
Kritisk linje och avstämning. Kritisk linje är den kedja av beroenden som avgör när projektet blir klart, den går inte att korta. En hel lokal kan målas på fyra dagar oavsett om man skickar in tjugo eller hundra målare, för spacklet ska torka, slipas, spacklas igen och målas i flera behandlingar. Torktiderna bestämmer, inte antalet målare. Beställningar med lång leveranstid ligger ofta på kritiska linjen: beställningen bestämmer allt som kommer efter.
Tidplaner finns i lager: huvudtidplan, deltidplaner, projekteringstidplan, produktionstidplan och rullande tidplan vecka för vecka. Och en tidplan på väggen som ingen använder är bara show off. Verktyget uppstår vid avstämningen: dra en linje på dagens datum, gå igenom post för post. Klart, halvklart, inte påbörjat. Då syns vem som ligger före och efter, var det behövs mer resurser, och om slutdatumet håller. För en beställare är avstämningen dessutom ekonomi: entreprenören som ligger efter tidplanen ska inte fakturera som om den låg i fas. Avstämningen av tidplanen är underlag för den ekonomiska regleringen.
Kommunikation. Skulden från förra veckan betalades med en genomgång av kommunikationens beståndsdelar: avsändare, budskap, kodning, brus, avkodning, mottagare, effekt. Bruset kan vara en enda punkt: ett SMS som avslutas med punkt kan läsas som iskyla av mottagaren fast avsändaren inte menade något alls. Information går åt ett håll, kommunikation kräver att mottagaren svarar, ordet kommer av latinets communis, gemensam. Retorikens grundregel: säg vad du ska säga, säg det, säg vad du har sagt. Och kommunikation är mer än ord: kläder, kroppsspråk, uppenbarelse. Det är stor skillnad att ringa på en dörr i arbetskläder med ID-bricka mot att komma i civilt och be att få komma in i vardagsrummet.
En kommunikationsplan behöver mål, strategi och kanaler, och gärna ett krislager: vem möter media om det händer en olycka på bygget? Två verkliga exempel: veckomejlet från ett akut takprojekt till hela styrgruppen, en A4 varje vecka med vad som hänt och vad som kommer, med dubbel funktion: alla var informerade, och ingen kunde efteråt säga att de inte visste. Och byggmötet som beslutsmöte: vad är frågan, vilket beslut tas, eller vem utreder till nästa möte. Parkera frågan, besked, beslut, klart. Inte tre timmars fritt prat.
Grupparbete kl. 13.00–14.00 utan handledning. Fem scenarion att välja på: Taket på Ekgatan del 3, Vårdcentralen, Kräftskivan, Hyresgästen flyttar in, och Solcellerna på Ekgatan. Leverans på plastfilm: WBS med minst 8 numrerade arbetspaket, tidplan med beroenden, grindar, milstolpar och kandidat till kritisk linje, plus en risk. Jämförelse i salen 14.15. Ingen digital inlämning.
Genomförd i salen 7/9. Fem tavlor redovisades – genomgången nedan.
Grupparbetet. En timme utan kursledare i rummet: välj ett av fem scenarion, gör WBS med minst åtta numrerade arbetspaket, bygg en tidplan ur den med beroenden, grindar, milstolpar och en kandidat till kritisk linje, plus en risk med tal och riktning på åtgärden. Fem arbeten redovisades i klunga framme vid tavlorna.

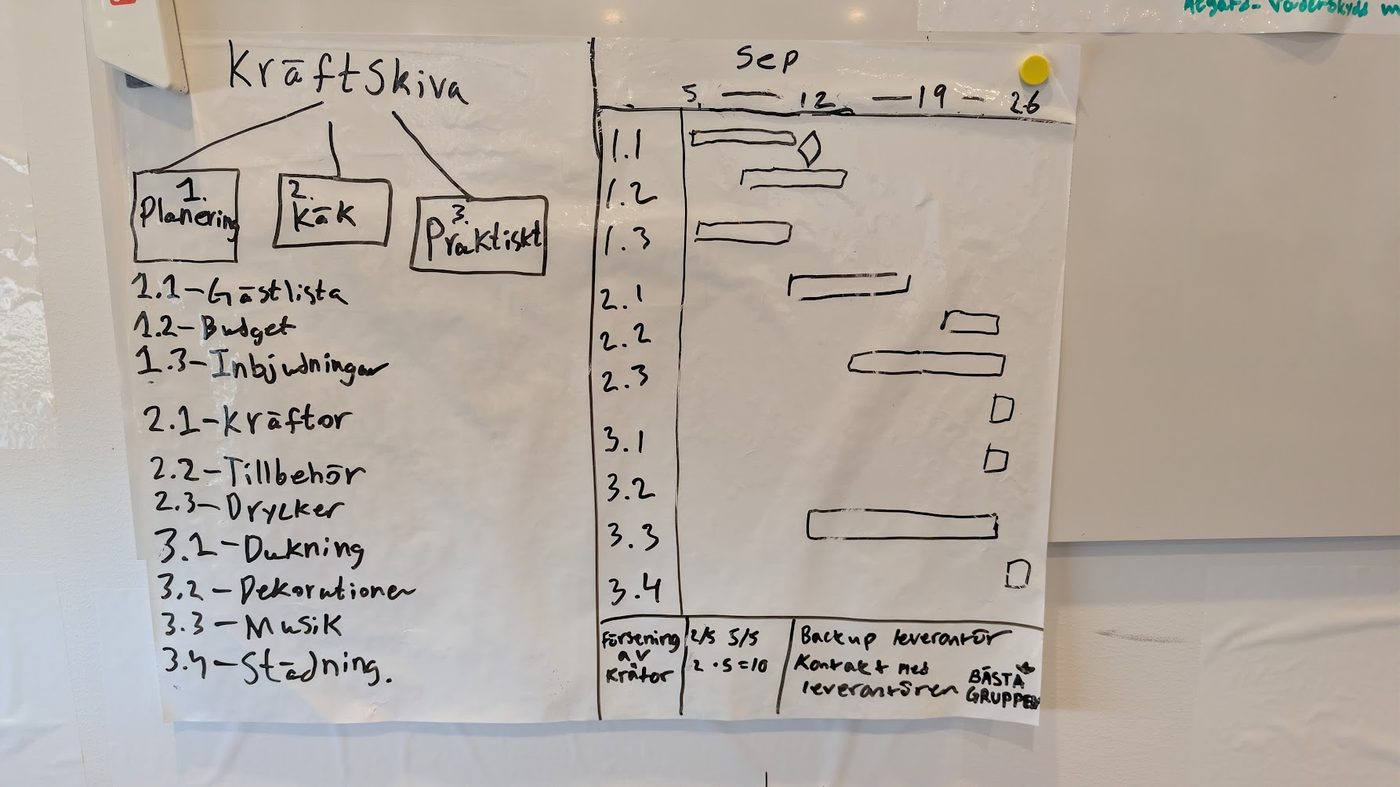

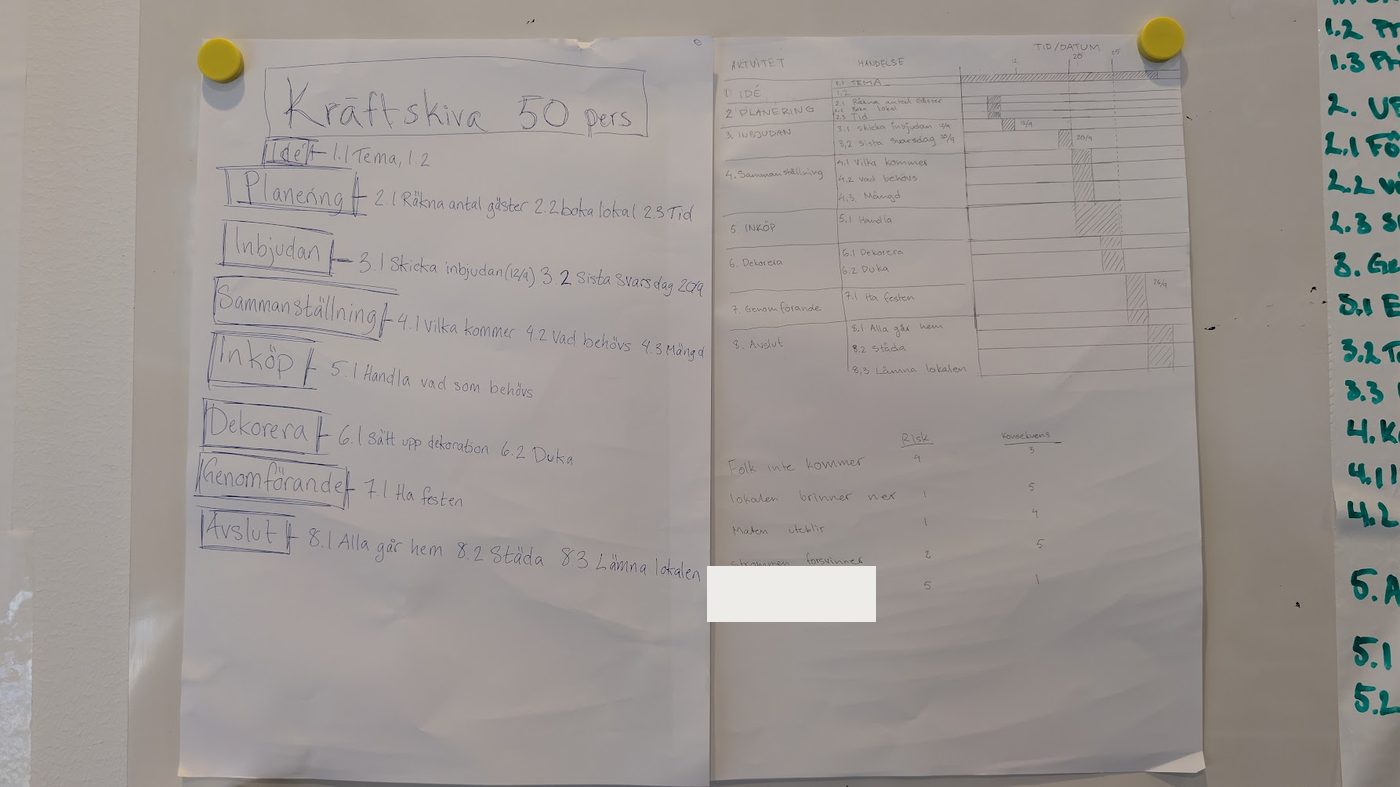

Två grupper tog kräftskivan. Den ena med åtta grenar och en risklista där humorn fick plats utan att förstöra metoden. Den andra, med en erfaren kräftskivefixare som fiskar själv, levererade korrekt numrering hela vägen, milstolpar för inbjudan och svarsdag, och risken försening av kräftor, sannolikhet 2, konsekvens 5, med backup-leverantör och löpande leverantörskontakt som åtgärd.

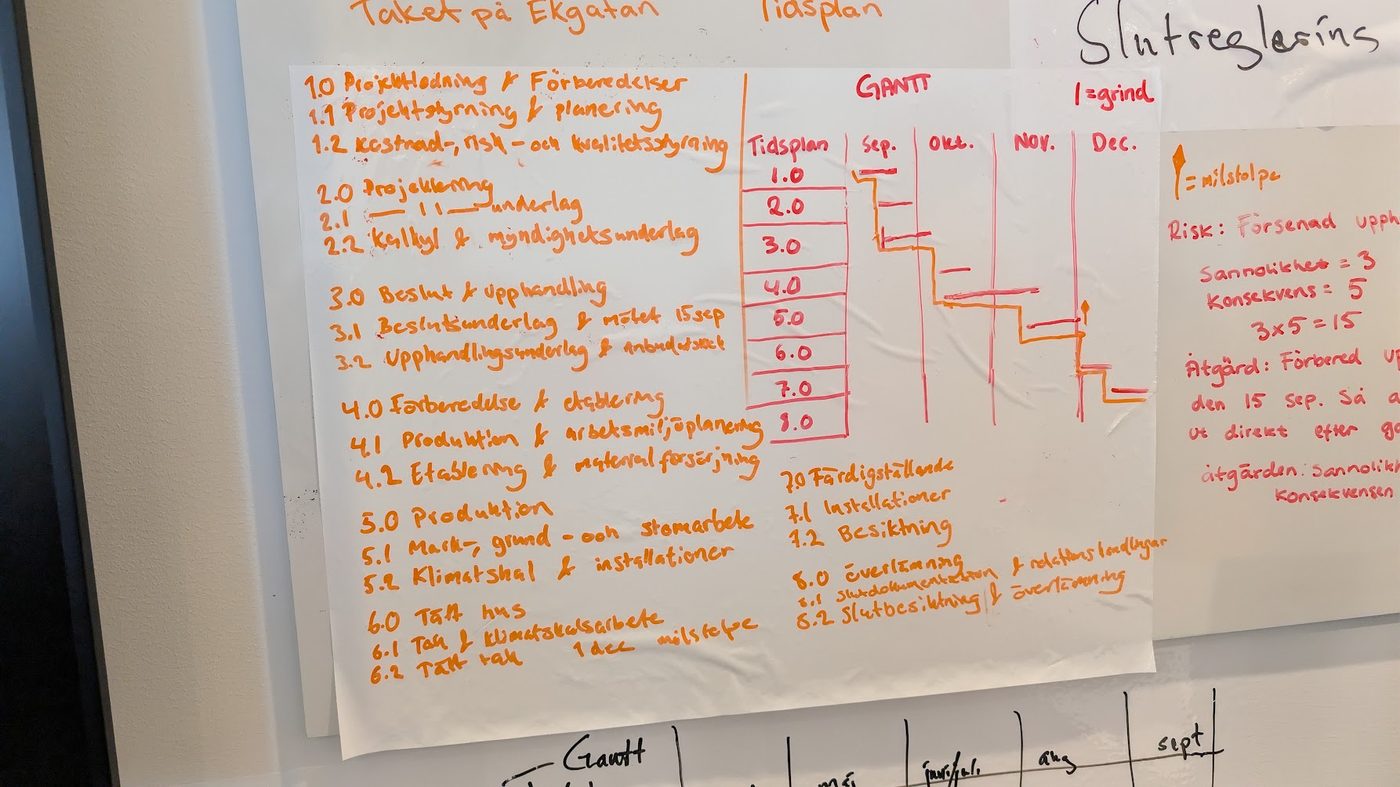

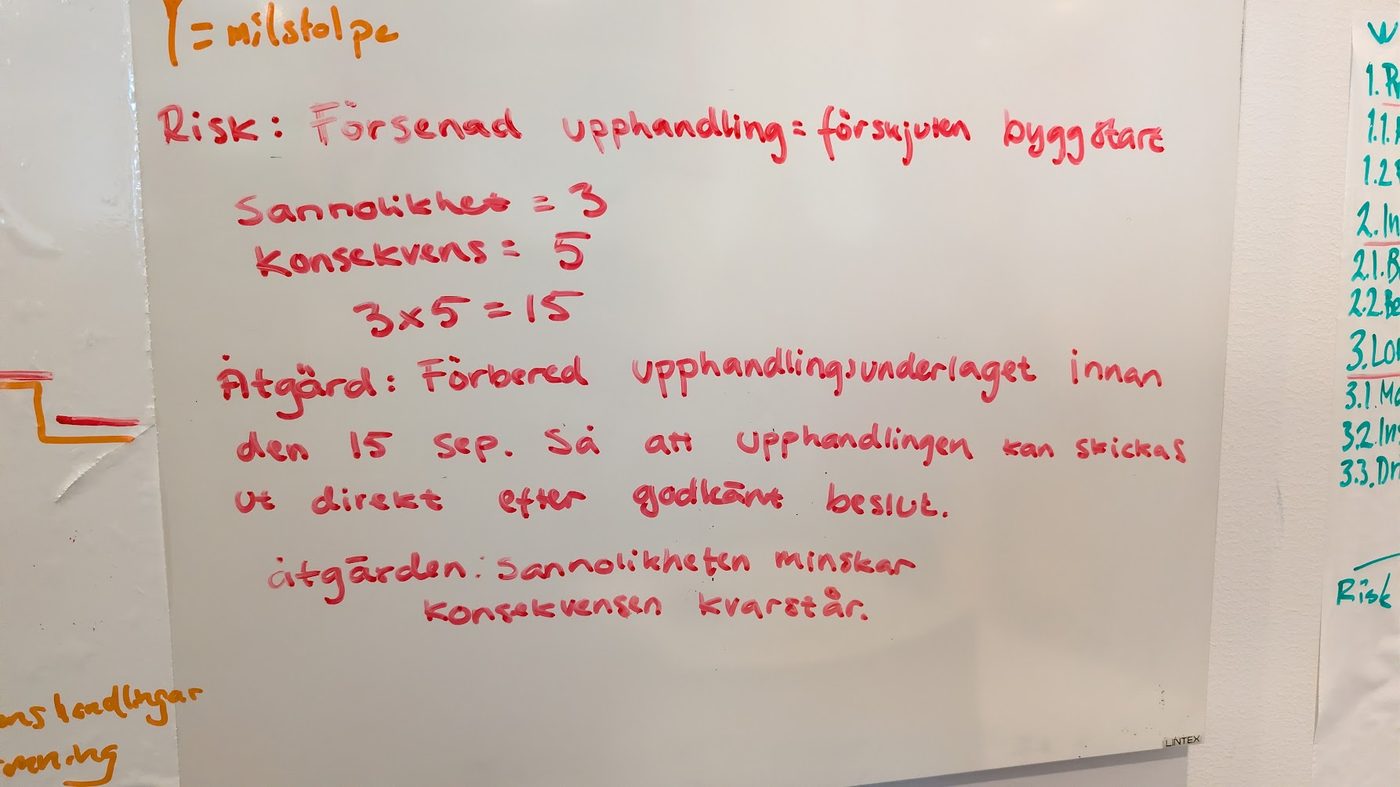

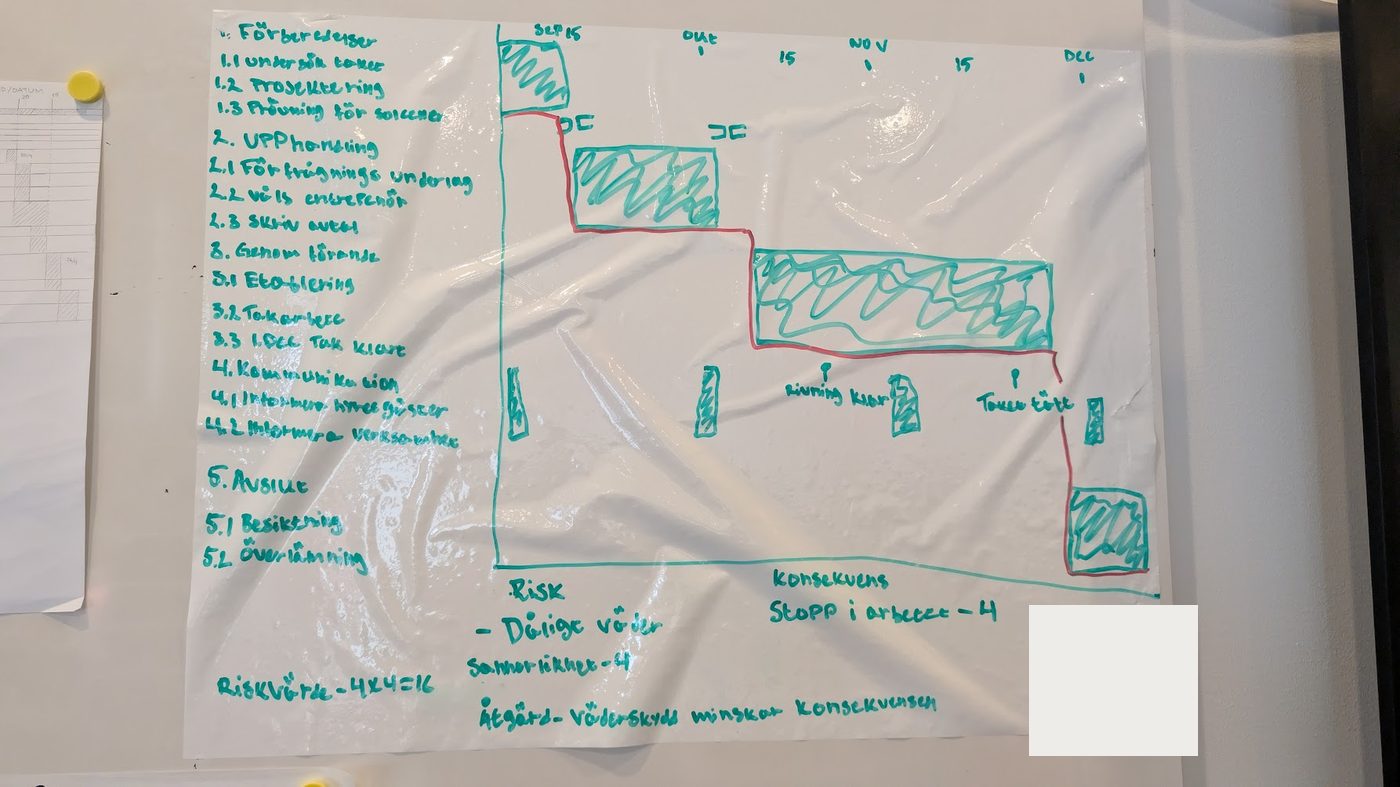

Två grupper tog taket på Ekgatan. Den ena med grindar, milstolparna rivning klar och taket tätt, kritisk linje i rött och risken dåligt väder, 4 gånger 4 = 16, med väderskydd som konsekvensminskande åtgärd. Den andra med dagens mest kompletta leverans: WBS från 1.0 till 8.0 inklusive beslutsmötet 15/9 och tätt tak 1/12, kritisk linje ritad som skidbacke, och risken försenad upphandling, 3 gånger 5 = 15, med åtgärden att förbereda förfrågningsunderlaget före beslutsmötet så upphandlingen går ut direkt efter godkänt beslut, och den exakta slutsatsen: sannolikheten minskar, konsekvensen kvarstår.

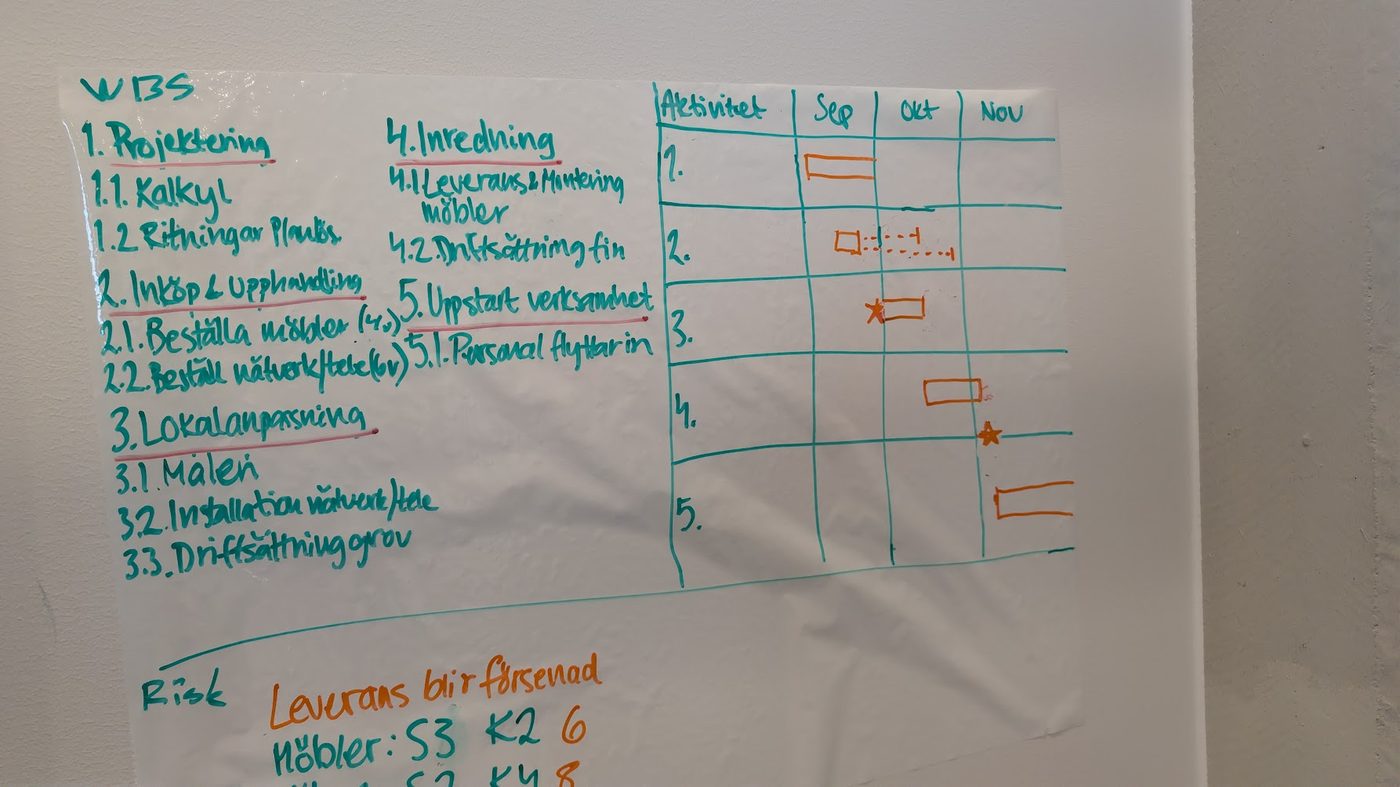

En grupp tog hyresgästflytten och hittade det svåraste på egen hand: var i tidplanen ritar man ett inköp vars leverans behövs långt senare? Möbler fyra veckor, nätverk sex veckor, beställningarna hamnar långt före grinden för tillträdet. Och insikten att flytta en verksamhet inte är att packa lådor: allt måste fungera samtidigt.
Två saker ur genomgången att bära med sig. Riskvärde 16 säger ingenting för en utomstående, sexton av vadå? Siffran får värde först som jämförelse mellan egna projekt över tid, eller i ett system med bestämda gränser. Och en riktig projektledare verklighetsprövar beställningen: en takomläggning oktober till december är fel årstid, och den som upptäcker det i planeringen ska säga det till beställaren, inte lösa det tyst.
Kahoot om Göteborg. 26 deltagare, hård kamp i toppen. Kaparbreven på 1700-talet, varvskrisen, Ryaverket, fjärrvärmen från Sävenäs, Västlänkens stationer, ironin att Nya Ullevi är äldre än Gamla Ullevi, Backaplans kommande tiotusen bostäder och centralenområdet som nu faktiskt öppnar. Stadskunskap är förstudiematerial för en blivande förvaltare, staden är er marknad.
Riskfördjupningen. Skillnaden mellan risk och osäkerhet igen, nu med skarpare exempel: att bostadspriserna om fem år är okända är osäkerhet, att marknaden kan dö som hösten 2008 är en risk. Markföroreningar man vet om är inte en risk, det är ett faktum; misstanken om föroreningar ska leda till markundersökning i förstudien, det är riskhantering. Nyckelpersoner är en risk: i ett stort projekt identifierades två, tre personer av hundra som inte fick försvinna, och det gjordes en riskanalys på just det.
Riskarbetets fem steg: identifiera, bedöma, bestämma åtgärder, implementera, följa upp. Uppföljningen är starten på nästa projekts identifiering, det är så erfarenhet byggs. Riskmatrisen med grönt, gult och rött: grönt är okej, gult måste åtgärdas, rött är stopp. Ett riskvärde på 16 lyser rött hos en stor statlig beställare, och då stoppas aktiviteten tills sannolikhet eller konsekvens fåtts ner. På riktiga möten förhandlas siffrorna: "är det verkligen en femma i konsekvens?", och den förhandlingen är själva riskarbetet. Bankens krav att 70 procent av bostadsrätterna ska vara sålda innan byggkreditivet öppnas är en ekonomisk grind av samma sort. Och till sist riskaptiten som personlighet: två personer kan titta på samma kalkyl och se 55 respektive 65 tusen kronor per kvadratmeter, och båda behövs i branschen. Har du ingen kompis du inte vill ha nära en klippkant, då är det du som är den.
Till veckan. Läs kapitel 4, gör quizen, lyssna på podden. Veckans tillämpningsuppgift: gör om din WBS från förra veckan till en tidplan, minst åtta arbetspaket med unika nummer, minst fem beroenden, minst en milstolpe eller grind, och markera din kandidat till kritisk linje. Foto på handritat duger utmärkt. Frivilligt, inget betyg. Inskick under alias senast söndag 13 september kl. 15, genomgång måndag 14 september. Testa gärna granska-läget i Pluggkompisen innan du skickar in.
Material
Slidepaketen från dagens pass, som utlovat i salen. De läggs också på Learnpoint, och länkas från kapitel 3 och 4 framöver.
Sammanställd av kursledaren med hjälp av MatAIas ur dagens inspelning, tavelfoton och gruppernas redovisningar. Version 0.6, publicerad 7 september 2026.
